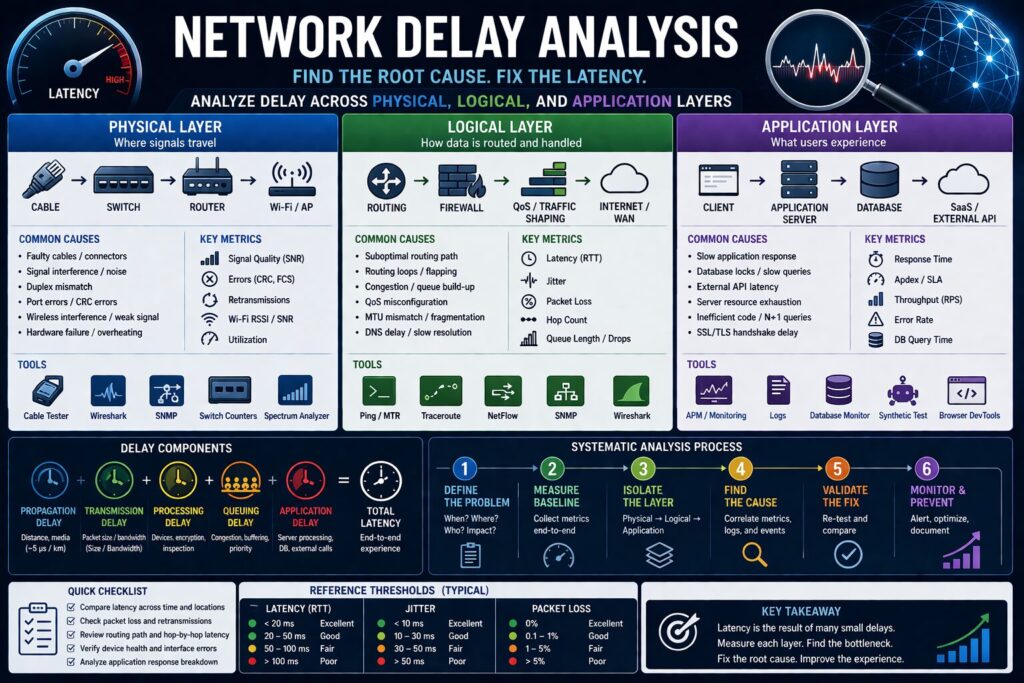

ネットワーク遅延の原因分析(物理・論理・アプリ層別)

目次
ネットワーク遅延の原因分析(物理・論理・アプリ層別)|レイヤ別に遅延要因を分解
ネットワークの「遅延(レイテンシ)」は、 単一の原因で発生することはほとんどなく、 複数のレイヤにまたがる要因が複雑に絡み合って発生します。
そのため、遅延問題を正確に特定するためには、 物理層・論理層・アプリケーション層という観点で 分解して考えることが重要です。
本記事では、ネットワーク遅延の原因をレイヤ別に整理し、 実務での分析手法を体系的に解説します。
遅延の基本構造
ネットワーク遅延は、以下の要素の合計で構成されます。
総遅延 = 伝搬遅延 + 処理遅延 + キューイング遅延 + 転送遅延
各レイヤでこれらの要素がどのように発生するかを理解することが重要です。
物理層(L1)での遅延要因
1. 伝搬遅延
信号が媒体(ケーブルや電波)を伝わる時間です。
- 光ファイバ:約200,000 km/s
- 距離が長いほど遅延増加
東京 → ロンドン
→ 約100ms以上の遅延
2. 信号品質
- 減衰
- ノイズ
- 干渉
信号品質が悪いと再送が発生し、 結果的に遅延が増加します。
3. 無線特有の問題
- 電波干渉
- 距離・障害物
- チャネル競合
有線に比べて遅延の変動(ジッタ)が大きくなります。
論理層(L2〜L4)での遅延要因
1. ルーティングとホップ数
パケットは複数のルータを経由します。
ホップ数増加 → 処理遅延増加
2. キューイング遅延
ネットワーク機器でトラフィックが滞留すると発生します。
混雑 → バッファ滞留 → 遅延増加
3. 輻輳(Congestion)
帯域を超えるトラフィックにより遅延が増加します。
4. TCP制御
- スロースタート
- 再送制御
- ウィンドウ制限
特にパケットロス時には大きな遅延が発生します。
5. MTUとフラグメンテーション
パケット分割により処理が増加します。
アプリケーション層(L7)での遅延要因
1. サーバ処理時間
リクエスト → DB処理 → レスポンス
この時間がTTFB(Time To First Byte)として現れます。
2. DNS遅延
名前解決に時間がかかると通信開始が遅れます。
3. TLSハンドシェイク
1〜2 RTT追加
高遅延環境では影響が大きいです。
4. アプリ設計
- 同期処理
- API連鎖
- 過剰なリクエスト
これらが遅延を増加させます。
遅延分析の手順
1. レイテンシ測定
ping example.com
2. 経路確認
traceroute example.com
3. パケット解析
tcpdump / Wireshark
4. アプリ応答確認
curl -w "%{time_starttransfer}"
典型的な遅延パターン
高RTT
→ 距離・経路問題
ジッタ大
→ 無線・混雑
TTFB遅い
→ サーバ処理
時間帯依存
→ 輻輳
最適化ポイント
- CDN導入(距離短縮)
- QoS設定(優先制御)
- TCPチューニング
- キャッシュ活用
- アプリ最適化
よくある誤解
回線速度が原因
→ 遅延は帯域とは別問題。
ネットワークだけの問題
→ アプリ層の影響が大きい場合も多い。
pingが速いから問題ない
→ アプリ遅延は別。
まとめ
ネットワーク遅延は、 物理層・論理層・アプリケーション層にまたがる複合的な問題です。
距離、経路、輻輳、TCP制御、サーバ処理など、 各レイヤで異なる要因が存在します。
正確な分析には、 レイヤごとに分解して確認することが不可欠です。
体系的に切り分けることで、 遅延の本質を捉え、適切な対策を講じることができます。
